Рустави, Ангарск, Беломорканал - 2

10.06.1944
Москва, Московская, Россия

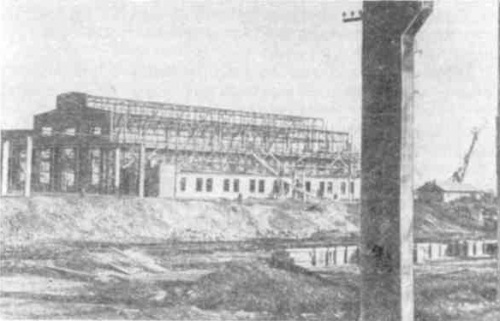

Строительство ремонтно-механического цеха




Характерно, что на базе ремонтно-механического завода Закавказметаллургстроя, который в свое время был только подсобным предприятием стройки, в настоящее время создан краностроительный завод, продукцию которого хорошо знают не только в СССР, но и за границей.

Конструкции и детали были в скоростном порядке изготовлены и отгружены в Рустави. Всего было сформировано и направлено из Челябинска около 85 эшелонов с этими деталями и конструкциями.

Для размещения инженерно-технических работников в районе строительства завода, представлявшего в то время голую выжженную степь, изготовили и направили 25 комплектов спаренных щитовых двухквартирных домов, а для размещения рабочих — палаточный городок на тысячу человек. Были разработаны схемы оперативной связи с укомплектованием их необходимым оборудованием, решены вопросы временного энергоснабжения. На площадку строительства пошли передвижные электростанции, стационарные дизельные станции и энергопоезд на 5 тыс. квт.

В марте 1944 г. на стройку уехала оперативная группа с задачей: обеспечение энергоснабжения и водоснабжения, организация связи, изыскание источников получения местных материалов и способов их обработки, приемка ряда действующих предприятий (Тбилисский кирпичный завод, известковый завод в Каспи и другие), создание подсобного сельского хозяйства для рабочего снабжения, организация лесных разработок и изучение транспортных схем.

На основе полученной с места работ в Грузии информации были разработаны и осуществлены некоторые дополнительные меры. Были отгружены, например, 20 сборных щитовых двухэтажных восьмиквартирных домов из Соликамска. Кроме того, часть оборудования направили из Тагилстроя, Базстроя и некоторых других строек. Из этих же мест приехали в Рустави и некоторые инженерно-технические работники.

Генплана завода еще не было, поэтому с Гипромезом согласовали лишь соответствующие зоны на площадке, где размещались предприятия, строительные базы, вспомогательные хозяйства, складские помещения и участки для размещения жилых поселков. Основное же хозяйство строительства проектировалось силами Закавказметаллургстроя.

Наряду с созданием непосредственно на площадке строительства первоочередных производственных предприятий не менее важной и срочной была разведка источников получения основных местных стройматериалов, и прежде всего составляющих бетона — песка, гравия, а также камня. До Закавказского металлургического завода крупных промышленных комплексов в Грузии не строилось. Под руководством заместителя главного инженера Н. Б. Лобоцкого и начальника технического отдела строительства Л. И. Вайнера была проведена большая работа по изысканию в Грузии, Армении, Азербайджане заполнителей для бетона и каменных материалов. Организовали балластный карьер в пойме реки Куры, Дзегамский карьер бутового камня и другие. Широко применялись армянские туфы, а также азербайджанская гажа, используемая в качестве легкого заполнителя.






27.03.2026 в 12:57


anticopiright Свободное копирование
Любое использование материалов данного сайта приветствуется. Наши источники - общедоступные ресурсы, а также семейные архивы авторов. Мы считаем, что эти сведения должны быть свободными для чтения и распространения без ограничений. Это честная история от очевидцев, которую надо знать, сохранять и передавать следующим поколениям.
© 2011-2026, Memuarist.com
Rechtliche Information
Bedingungen für die Verbreitung von Reklame
