В те же сроки вошла в эксплуатацию первая коксовая батарея и построенная нами агломерационная фабрика на Бакальских рудниках. Об этом мы вместе с руководством завода доложили Государственному Комитету Обороны и 12 мая получили (опубликованное в прессе) поздравление и приветствие ГКО. Тогда же группа работников строительства и завода была вновь награждена орденами и медалями. Вскоре была завершена напряженная работа по пуску второй домны и второй коксовой батареи.
Наряду с перечисленными основными объектами наше строительство в 1942—1943 гг. вело ряд вспомогательных объектов завода, к которым относились: Тургоякский известняковый карьер с дробильной фабрикой, Нижне-Увельский рудник огнеупорных глин, Катав-Ивановский цементный завод, работы по которому были закончены в ноябре 1943 г.

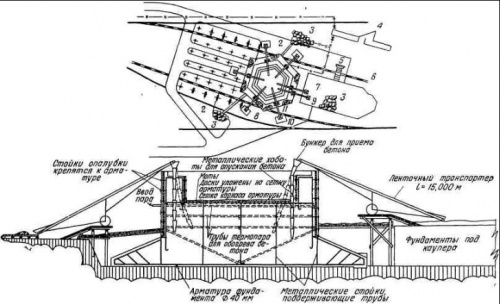

Иллюстрация: Строительный генеральный план беспрерывного бетонирования «пней» доменных печей:
1 — паровая магистраль; 2 — катальный ход для тачки; 3 и 8 — склады камня; 4 — паровозы для зимних работ; 5 — вид на фундамент кауперов; 6 — путь по проекту; 7 — фундаменты кауперов; 9 — транспортер для камня; 10 — боек для бетона; 11 — транспортеры для бетона
